Brazil Potash обеспечит калийный проект в Амазонии автономной энергией

Канадская компания Brazil Potash, занимающаяся подготовкой к освоению крупного месторождения калийных солей в бразильском штате Амазонас, сделала важный шаг в реализации своей энергетической стратегии. Компания подписала меморандум о взаимопонимании с бразильским оператором Gera Center. Документ предусматривает последующее заключение долгосрочного контракта сроком на 28 лет по схеме, предполагающей проектирование, строительство, владение, эксплуатацию и последующую передачу инфраструктуры заказчику. В рамках этого соглашения на месте будущего рудника будет развернута автономная система генерации, которая обеспечит проект электричеством на этапе строительства и гарантирует резервное питание в период промышленной добычи сырья.

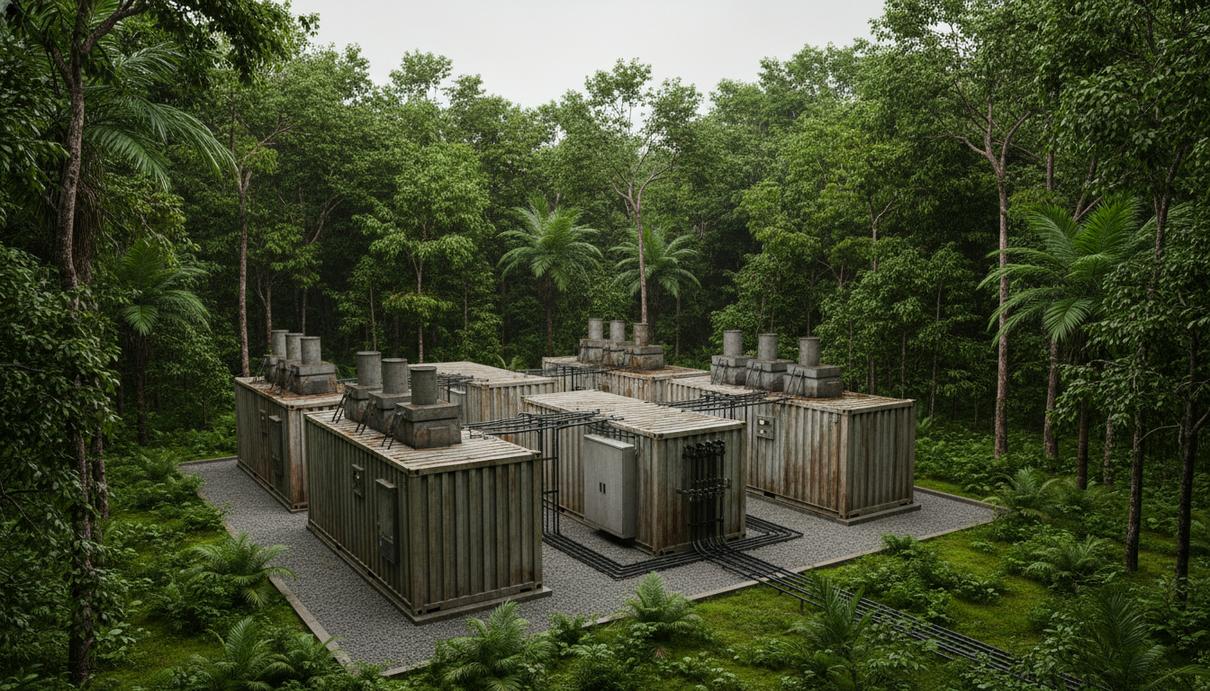

Модульная дизельная электростанция из контейнеров на расчищенной площадке среди тропических лесов Амазонии

Проект «Аутазис» имеет стратегическое значение для агропромышленного комплекса Бразилии, которая входит в число ведущих мировых экспортеров сои, кукурузы и других сельскохозяйственных культур. При этом бразильский аграрный сектор критически зависит от поставок импортных минеральных удобрений. В настоящее время страна закупает за рубежом более 90% всего потребляемого хлористого калия, основными поставщиками которого выступают Канада, Россия и Белоруссия. Собственное производство в Амазонии должно существенно снизить зависимость местных фермеров от внешних рынков и сократить транспортные расходы, однако создание крупного промышленного объекта в отдаленном регионе с неразвитой инфраструктурой требует нестандартных технических и финансовых решений.

Одним из таких решений стало привлечение стороннего оператора для создания системы энергоснабжения на условиях аутсорсинга. В рамках планируемого соглашения Gera Center возьмет на себя весь комплекс работ по доставке, монтажу, пусконаладке и последующей эксплуатации 63 модульных дизель-генераторных установок контейнерного типа. Суммарная мощность этого комплекса составит 20 МВт. Применение схемы финансирования BOOT – эффективный способ избежать крупных единовременных капитальных вложений на начальном этапе. Капитальные затраты в размере около 33 миллионов долларов будут переведены в операционные расходы и распределены на весь срок действия 28-летнего договора. По оценкам компании, такой подход обеспечит чистую экономию порядка 10 миллионов долларов по сравнению с первоначальными расчетами, содержащимися в предварительном технико-экономическом обосновании проекта.

Развертывание генерирующих мощностей планируется осуществлять поэтапно, синхронно с ростом потребности строящегося рудника в электроэнергии. Поскольку в районе ведения работ полностью отсутствует централизованное электроснабжение, мобильная дизельная станция будет полностью обеспечивать энергией все наземные строительные площадки и работы по проходке шахтных стволов. На начальном этапе мощность генерации составит 10 МВт, а в течение первого года она будет доведена до проектных 20 МВт. Ожидается, что первый ток станция сможет выдать уже через 120 дней после подписания окончательного обязывающего соглашения и завершения этапа мобилизации оборудования.

После того как рудник будет достроен и введен в эксплуатацию, основное энергоснабжение предприятия будет переведено на государственную сеть. Для этого планируется построить высоковольтную линию электропередачи напряжением 500 кВ, которая соединит производственную площадку с Национальной объединенной энергосистемой Бразилии. С этого момента дизельная электростанция Gera Center перейдет в режим ожидания и на протяжении последующих 23 лет будет выполнять функции аварийного резерва. Это позволит гарантировать непрерывность сложного технологического процесса добычи и обогащения руды в случае сбоев в магистральных сетях. Контракт устанавливает жесткие параметры качества услуг, включая коэффициент технической готовности оборудования не менее 98% и сокращение времени ликвидации аварийных ситуаций до двух часов. По окончании действия договора вся созданная энергетическая инфраструктура будет безвозмездно передана в собственность Brazil Potash.

Выбор подрядчика осуществлялся на основе закрытого тендера, в котором приняли участие 12 компаний, имеющих опыт реализации сложных инфраструктурных проектов в специфических климатических условиях бассейна реки Амазонки. На этапе предварительного отбора восемь участников представили свои детальные технико-коммерческие предложения, из которых четыре компании были допущены к финальным переговорам. В итоге предложение Gera Center было признано наиболее конкурентоспособным с точки зрения минимизации затрат и надежности технических решений. В Brazil Potash отмечают, что подобная модель финансирования неосновной инфраструктуры может быть масштабирована: в настоящее время компания прорабатывает возможность заключения еще до четырех аналогичных сервисных контратов для других вспомогательных объектов рудника.

В течение ближайших месяцев специалисты обеих компаний продолжат детальное обсуждение юридических и технических аспектов договора для подготовки итогового соглашения. Представители Brazil Potash отдельно указывают на то, что подписанный меморандум носит предварительный характер и не накладывает на стороны жестких юридических обязательств по завершению сделки. Тем не менее стороны рассчитывают строго придерживаться намеченного графика мобилизации, чтобы обеспечить своевременный запуск буровых и строительных работ на калийном месторождении «Аутазис».

ATOME выбрала Sungrow поставщиком оборудования для завода в Парагвае

В Токио запустят производство азотных удобрений на зеленом водороде

Добавить комментарий

Ваш адрес email не будет опубликован. Обязательные поля помечены *
